巢湖蓝光芙蓉香颂项目复工进度汇报(2024.6.15-2024.6.21)

[复制链接]
发表于 2024-6-26 21:54:42 | 显示全部楼层 |阅读模式
复工进度简报:

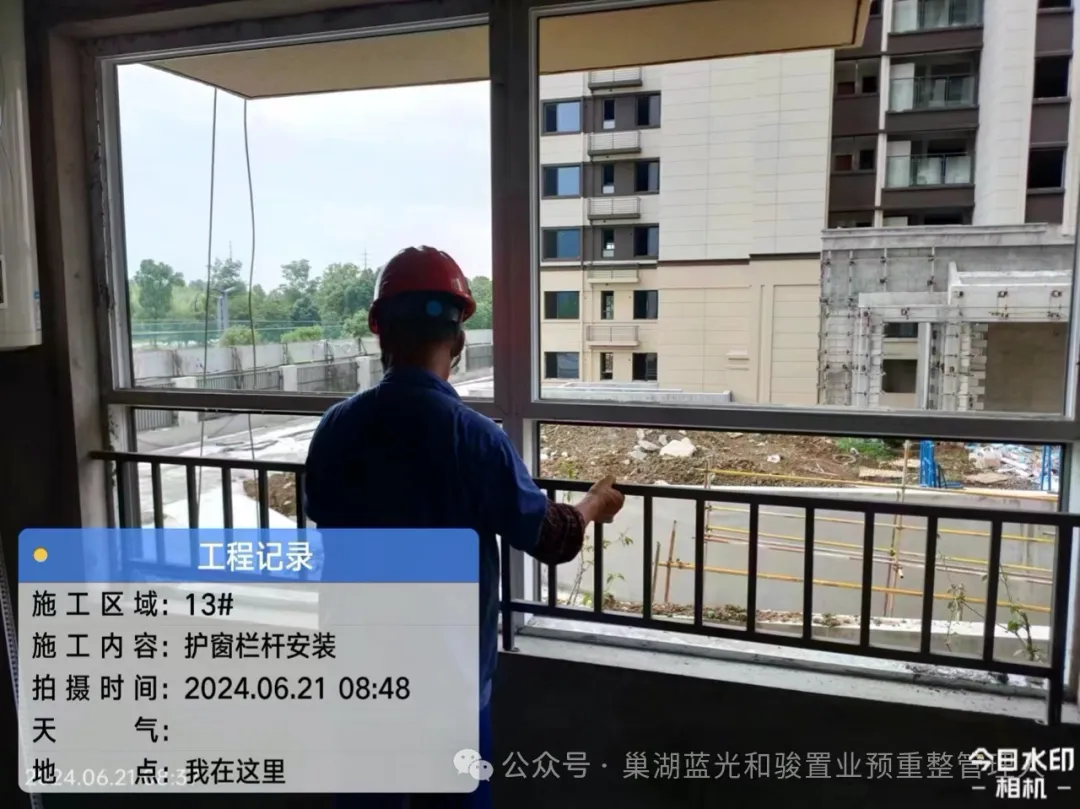

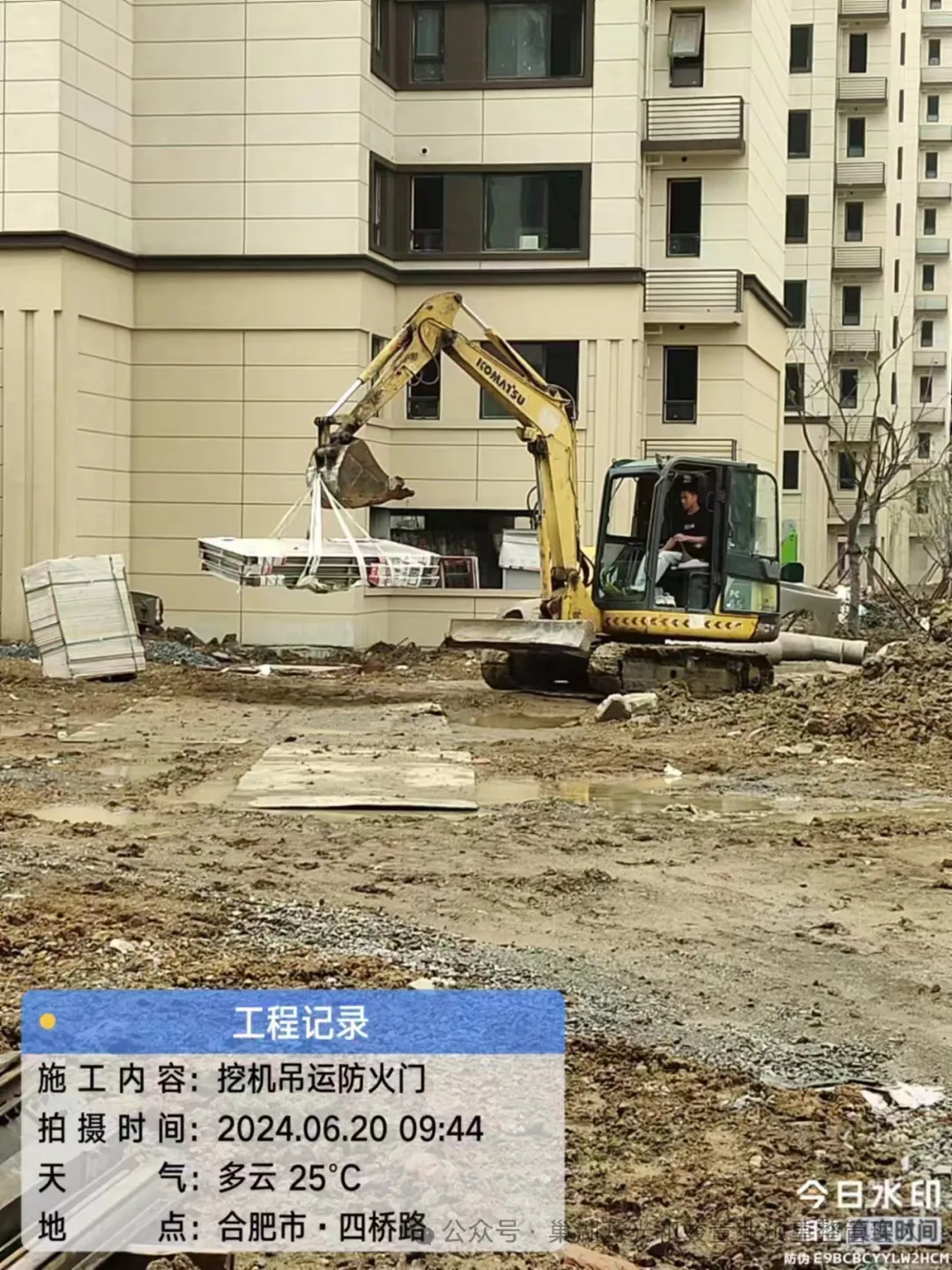

1、室内进度:公装:吊顶已完成,墙地砖完成95%,油漆完成50%,一层大厅墙地砖完成60%;防火门、入户门:防火门安装完成95%、入户门安装完成95%;门窗:窗框、固定玻璃及阳台推拉门已安装完成,推拉门窗扇进场安装50%;幕墙钢雨棚:完成80%;电梯:安装完成65%;智能化及三网:管线疏通、穿线已完成;有线电视:户内穿线已完成。

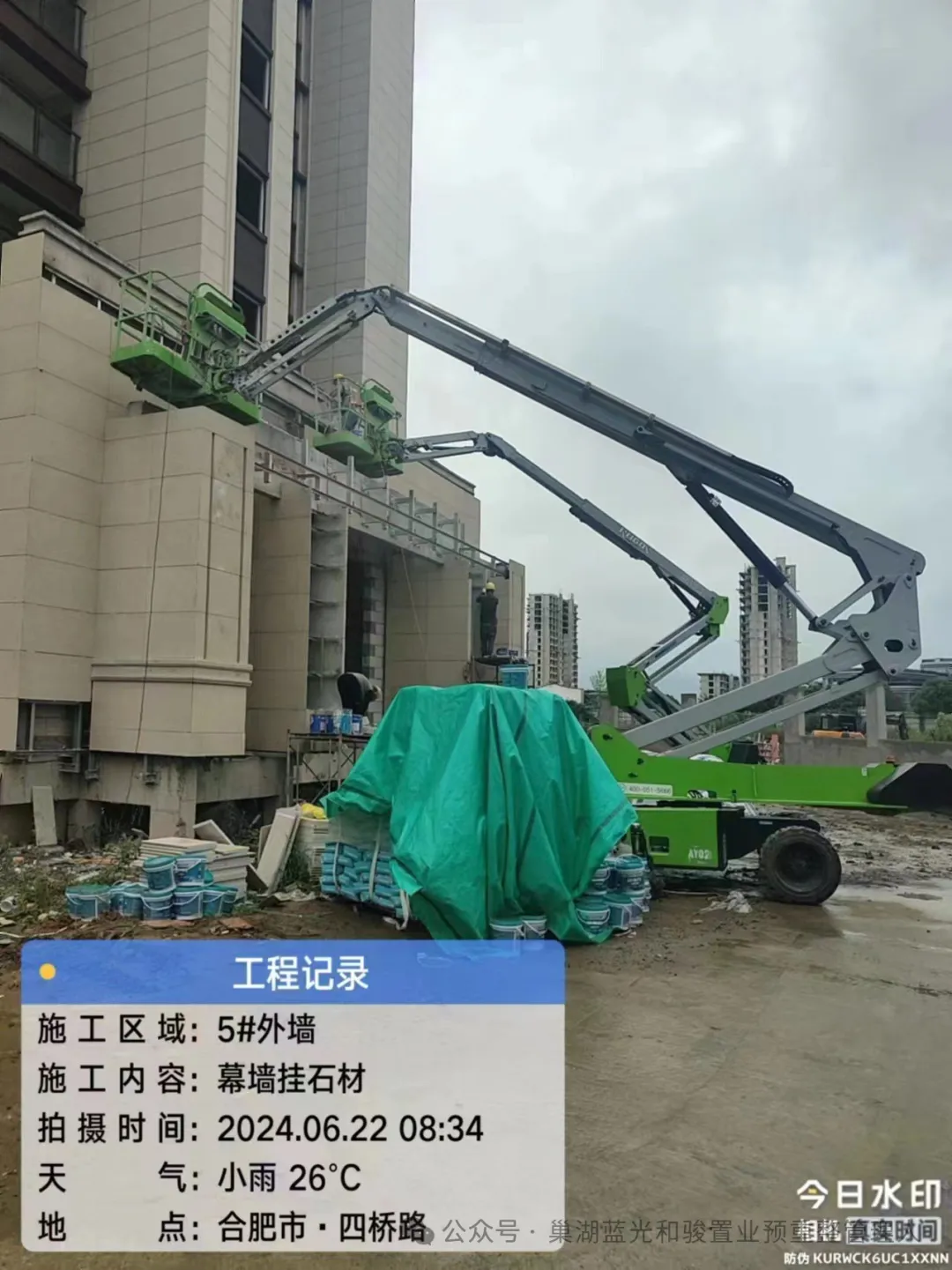

2、立面进度:整体(保温、涂料)已基本完成。

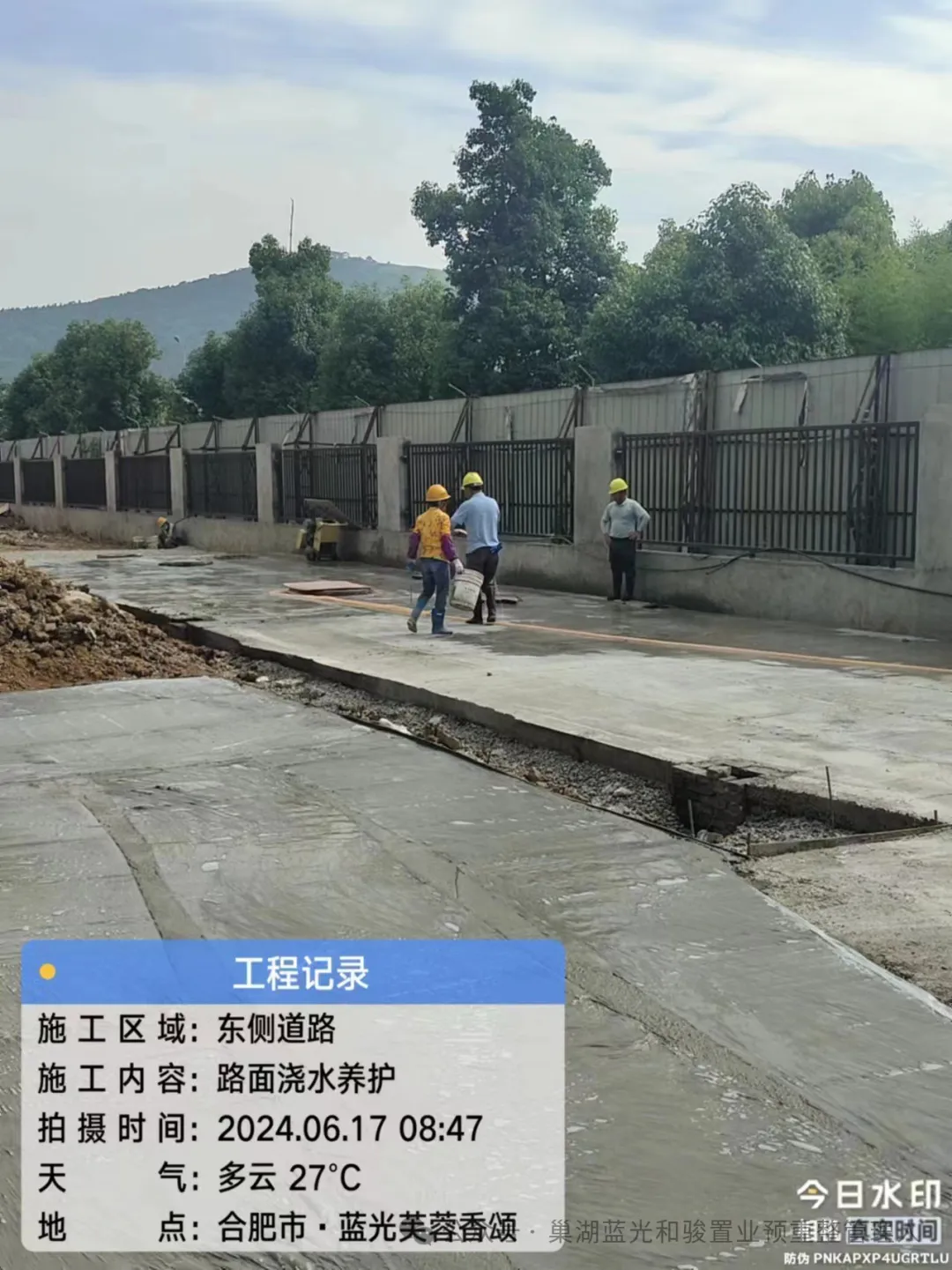

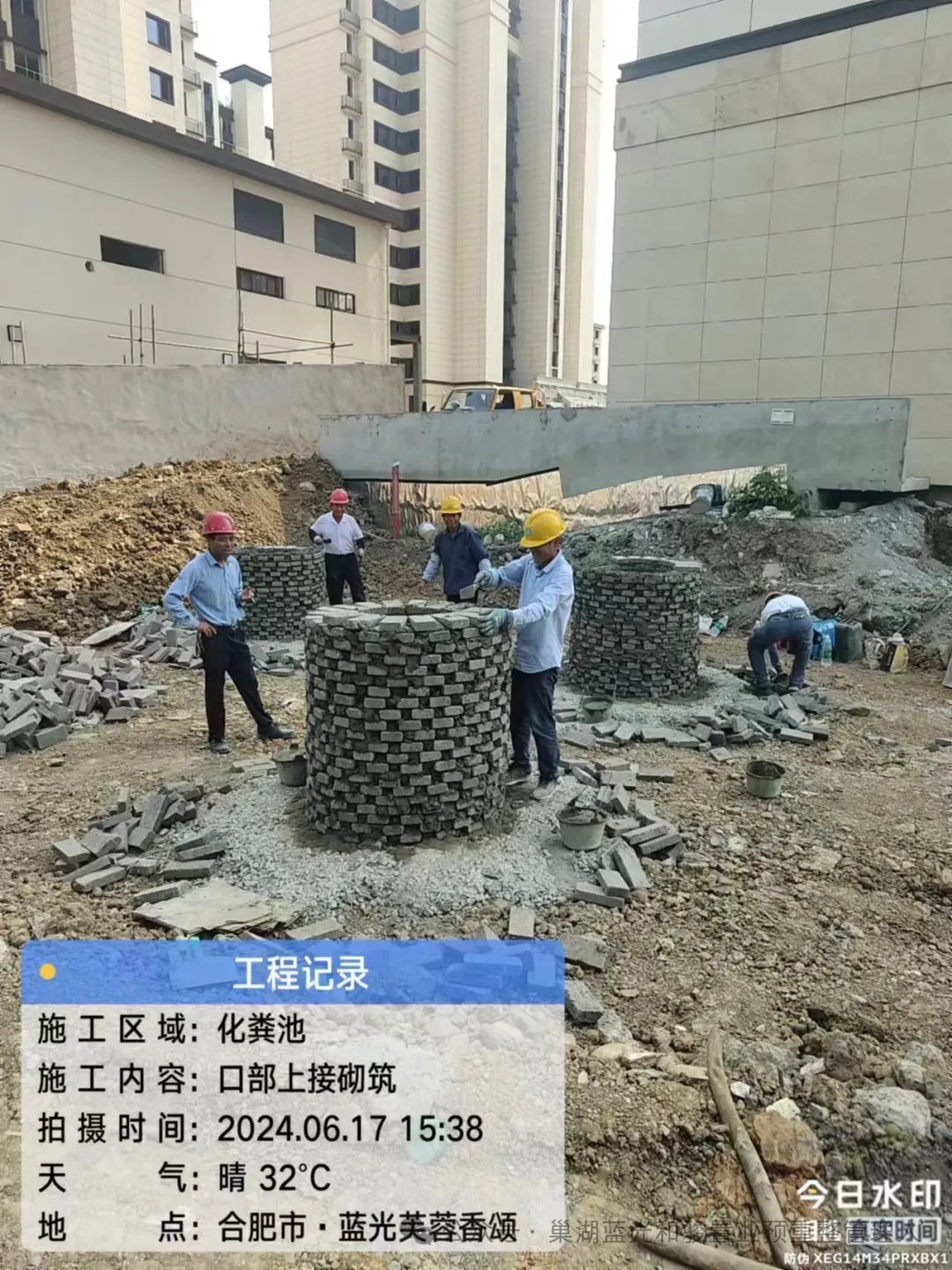

3、总平进度:景观:围墙砌筑完成95%、铁艺栏杆安装完成90%,土方回填完成90%,路基平整、碎石回填完成70%,铺装面硬化完成60%,绿化乔木种植完成50%;总平雨污:雨污水管道施工完成90%。

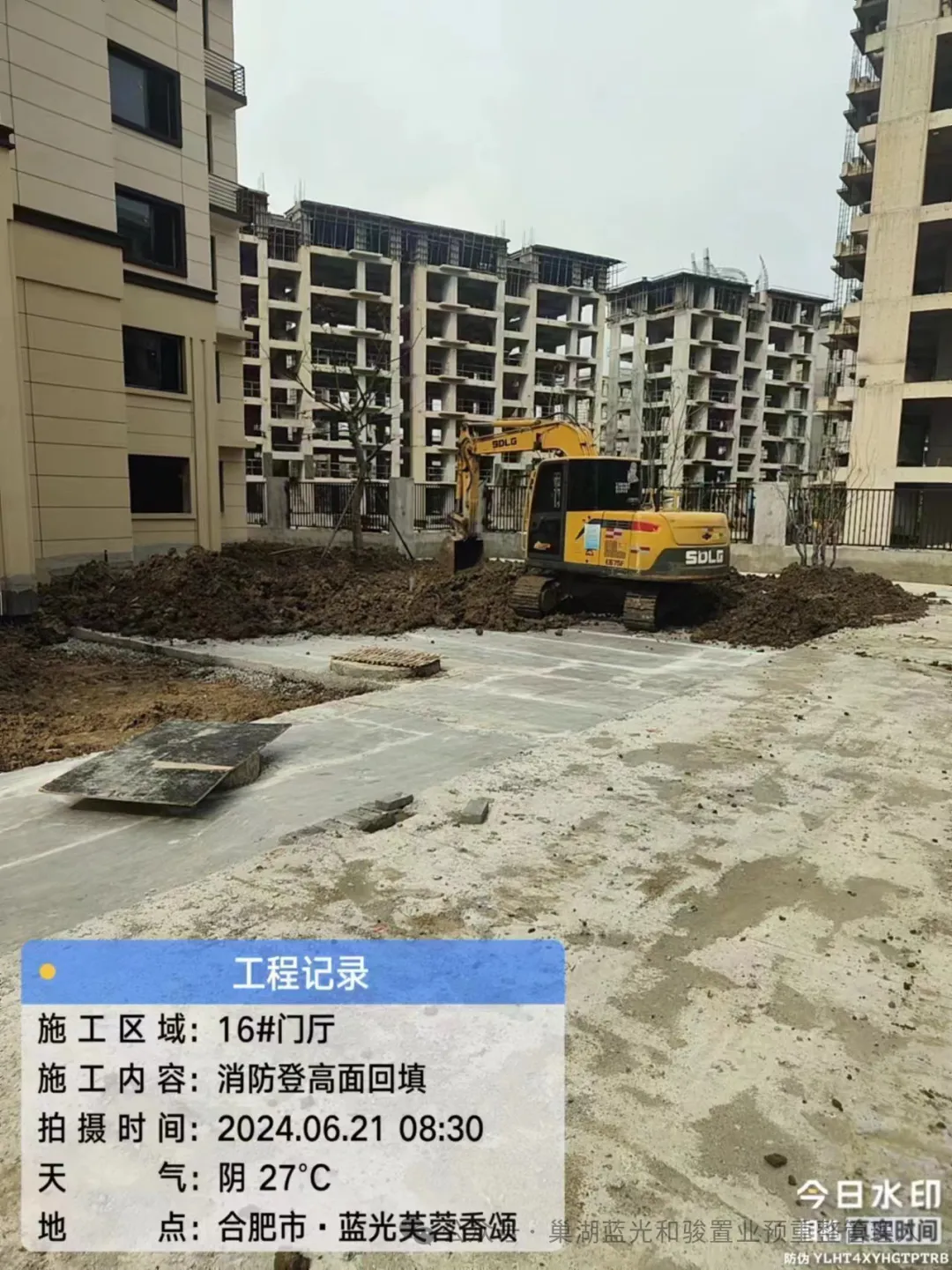

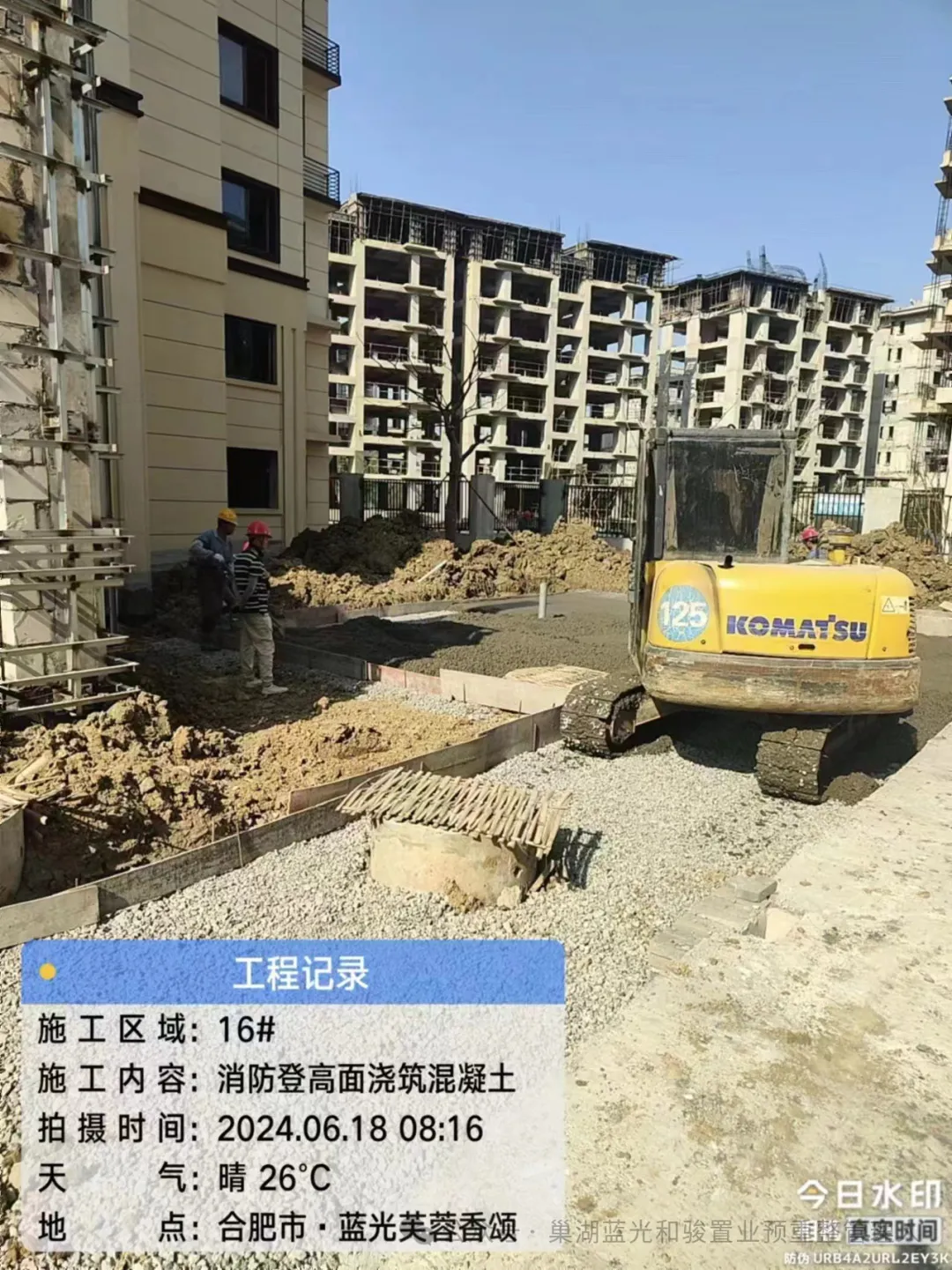

4、配套及地库:供电:P1#、P2#配电房电缆沟、设备基础施工已完成,单体楼电表箱安装已完成,室外管网完成90%,P1#设备进场安装完成60%;燃气、太阳能:燃气户内立管安装完成95%,太阳能安装完成70%;自来水:施工完成60%;新增地库及人防:已完成;消防:单体楼消防立管、消防箱安装完成,地库风管、消防喷淋主管、支管、报警系统主线已完成,地下室及楼栋桥架安装完成95%,地下室消火栓安装完成70%,消防泵房设备已进场。
验收:目前满足验收条件的白蚁、防雷验收已完成,后续关联验收事项还不具备验收条件,相关验收资料已同步收集,等具备验收条件会即刻启动。
