【人大建议】关于市十届人大第三次会议第30号代表建议答复的函
王雯雯代表:
您提出的“关于加快G312国道柘皋至滁州段改建工程建设的建议”收悉,现答复如下:
首先感谢您对交通事业的关注!如您所述,随着城镇化的快速发展,312国道于苏湾境内既承担国道的干线交通功能,又兼顾沿线街区的交通出行需求,现状道路通行压力大、交通安全隐患突出,312国道改建十分必要。

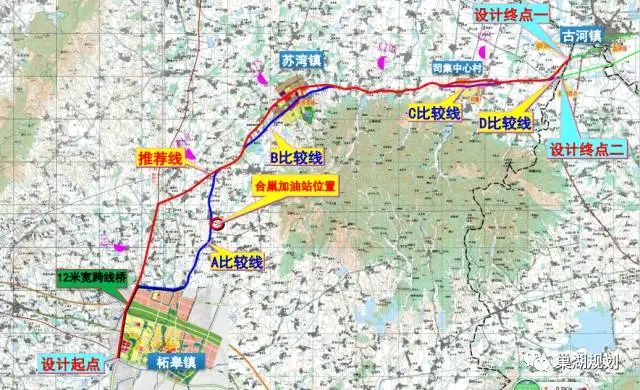

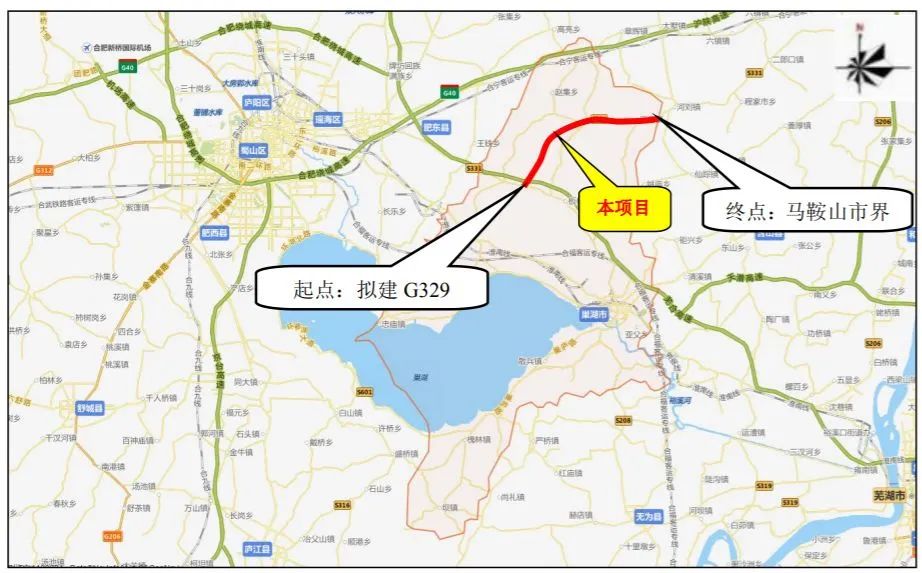

十三五期间,合肥市交通运输局启动G312柘皋至滁州段改建工程前期工作,2017年经《合肥市发展改革委关于G312柘皋至滁州段改建工程项目立项的批复》(合发改交通〔2017〕871号)批准立项,建设单位为合肥市交通投资控股有限公司。该项目起点接G329柘皋段,沿栏滨路至大桥村后折向东,经苏湾镇镇区北侧及司集北侧布线,避开原街道,终点顺接原G312与马鞍山市交界处,全长约29.329公里,一般公路段采用双向四车道一级公路标准,设计速度80公里/小时,路基宽25.5米;穿越苏湾集镇段采用双向六车道一级公路标准,兼顾市政道路功能,设计速度60公里/小时,路基宽度35米,工程总投资约16.54亿元,其中建安费约13.23亿元。该项目建成后将分流过境重型交通量,极大降低现状G312苏湾镇区段交通安全隐患,提高镇区生产生活舒适度。
该项目于2019年完成施工图设计,根据合肥市普通国省干线建设模式,巢湖市需承担该项目30%建安费用以及征地拆迁等所有地方费用,据此测算,巢湖市至少需要承担5.9亿元。同时该项目占用大量基本农田,项目建设用需要报自然资源部审批,我局于2020年6月完成G312国道柘皋至滁州段改建工程用地勘测定界、用地预审、组卷报批技术服务单位招标工作,因占用基本农田量大、审批程序复杂、土地政策调整等原因,该项目一直未完成土地预审。2022年根据自然资源部工作部署,我市开展《巢湖市国土空间总体规划(2020-2035年)》“三区三线”划定工作,该项目被纳入巢湖市国土空间总体规划,占用基本农田被调出,但因资金未落实到位,导致该项目土地组卷报批工作停滞。
G312国道柘皋至滁州段改建工程建设困难重重,我局正在不断努力向上争取财政资金支持,同时尝试贷款、融资等其他方式解决资金问题,争取G312国道柘皋至滁州段改建工程能够早日开工建设。另外,建议交警、治超等单位加大交通违法处治力度,道路管养部门加强道路日常管养,为苏湾镇人民安全出行、幸福出行保驾护航。
再次感谢您对交通事业的关心和关注!希望您继续关注交通事业的发展,并多提宝贵意见和建议!
附件:市人大代表建议办复反馈意见表
办复类别:B类
联系单位:巢湖市交通运输局
联系人及电话:王力,82310741
2024年6月27日
稿件来源:巢湖市交通运输局
|
