找回密码
 注册会员
查看: 319|回复: 0

巢湖蓝光芙蓉香颂项目复工进度汇报(2024.10.08-2024.10.11)

[复制链接]
发表于 前天 20:02 | 显示全部楼层 |阅读模式
复工进度简报:

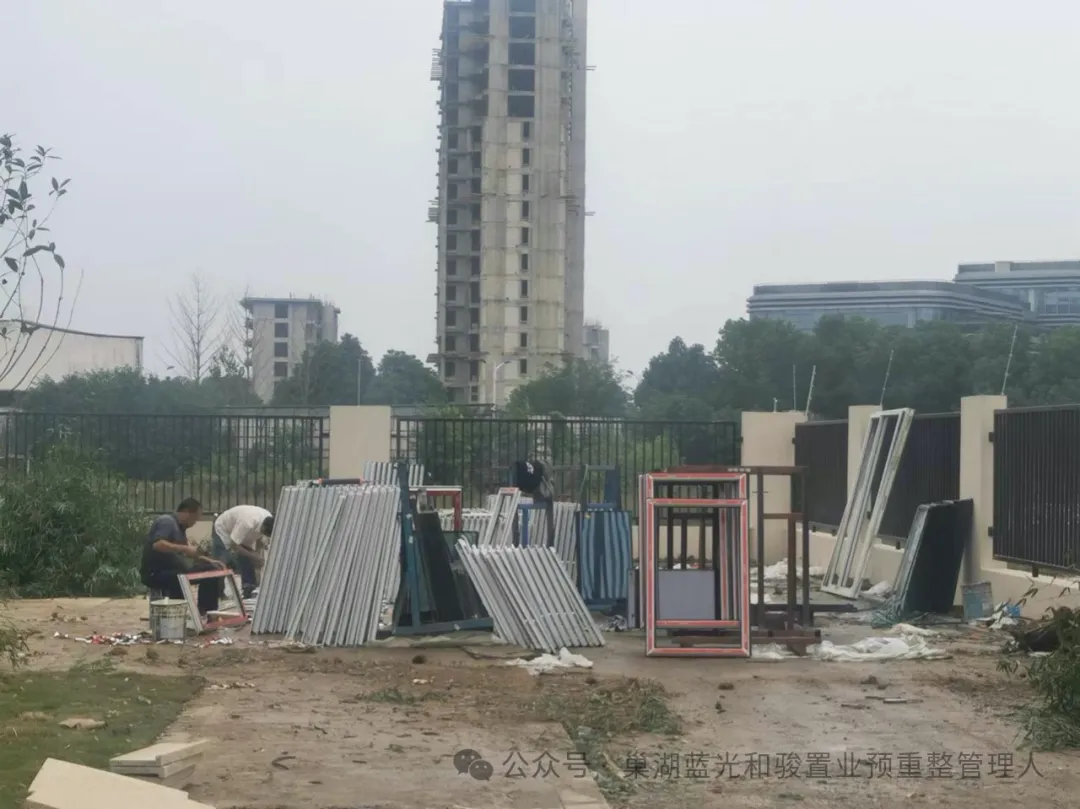

1、室内进度:公装:公区大面施工已完成,收边收口完成;防火门、入户门:安装已完成,灌浆完成;门窗:窗框、固定玻璃、阳台推拉门、推拉门窗扇已安装完成,外窗活动扇安装完成;幕墙钢雨棚:已完成;智能化及三网:已完成;有线电视:已完成;室内照明:穿线已完成、插座开关箱芯安装完成;室内弱电穿线已完成。

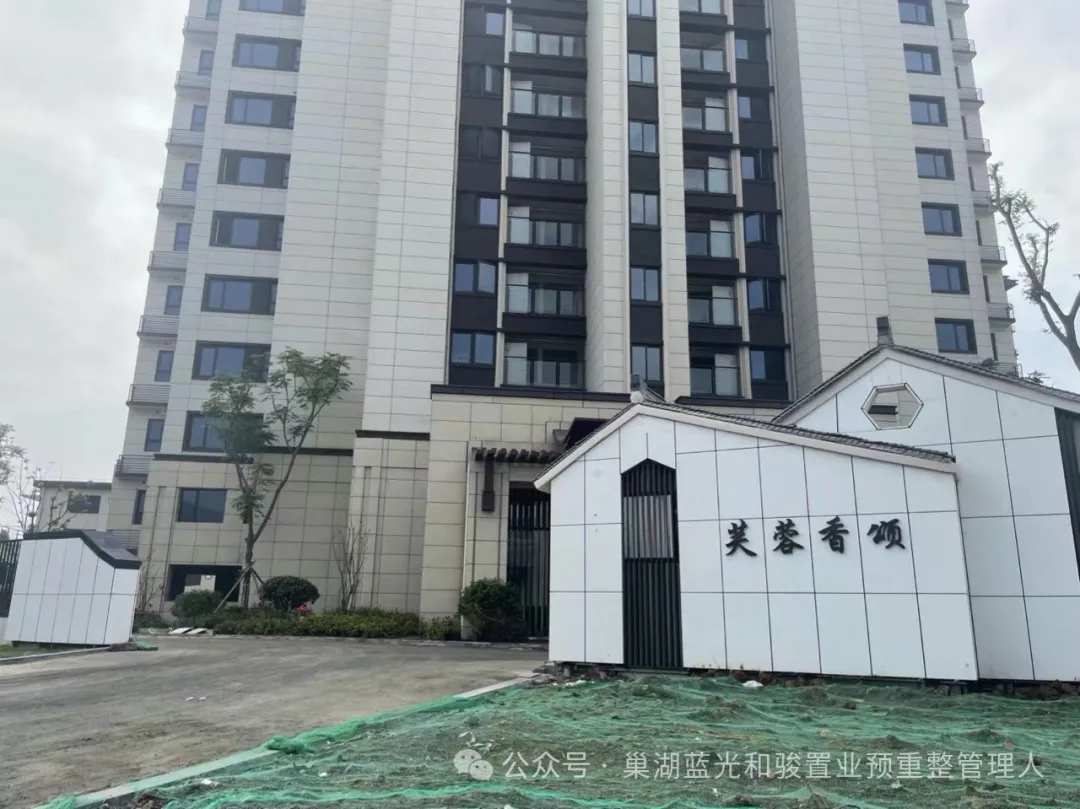

2、立面进度:整体(保温、涂料)已完成。

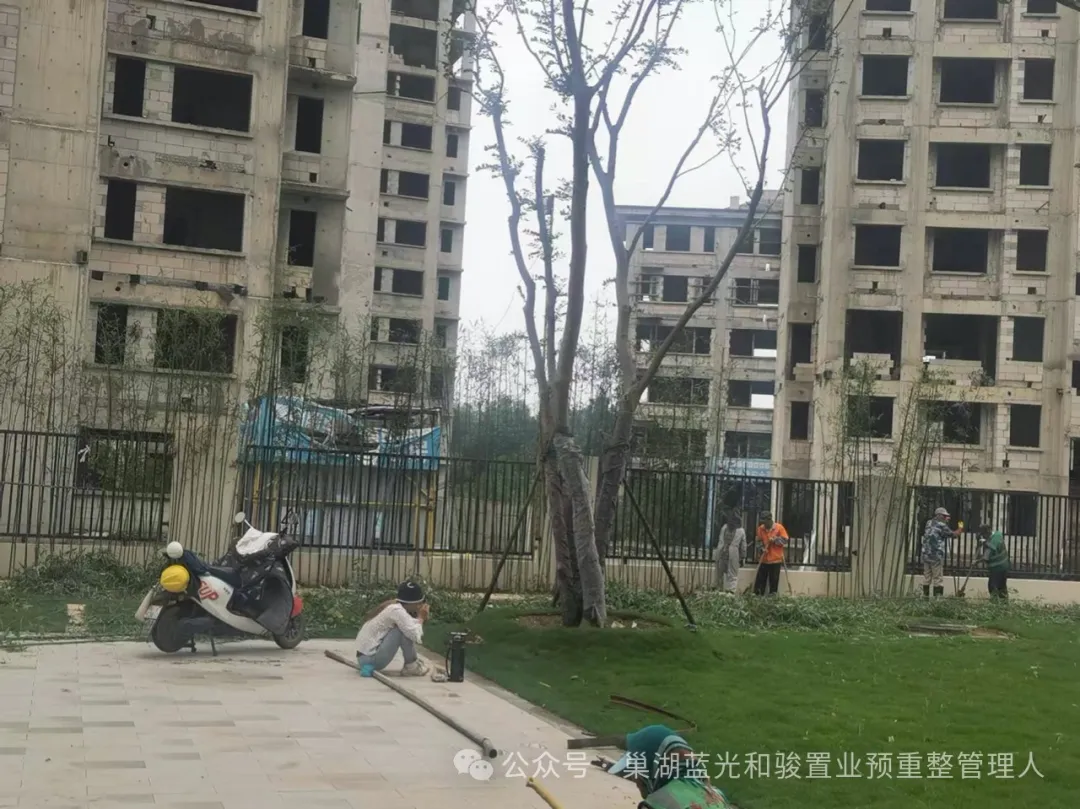

3、总平进度:景观:土方回填、总平雨污已完成,围墙砌筑、铁艺栏杆安装、真石漆已完成,路基平整、碎石回填、石材铺装、绿化乔木、草皮种植已完成。

4、配套及地库:供电:配电房设备安装已完成,单体楼电表箱安装、电缆敷设已完成;自来水:已完成,并取得通水证明;燃气:已完成;太阳能:已完成;新增地库及人防:已完成;消防:地下室及楼栋桥架、单体楼消防立管、消防箱安装已完成,地库风管、地下室消防喷淋主管、支管安装已完成,报警系统主线、地下室消火栓、消防泵房安装已完成,电梯电缆已完成。







来源:巢湖蓝光和骏置业预重整管理人

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册会员

本版积分规则

QQ|Archiver|小黑屋|巢湖论坛 ( 皖ICP备05005653号-1|皖公网安备 34018102340183号 )

GMT+8, 2024-10-25 00:27 , Processed in 0.149227 second(s), 21 queries .

Powered by Discuz! X3.5

© 2001-2024 Discuz! Team.

快速回复 返回顶部 返回列表
